Dzelzsbetona paneļu šuvju hermetizācijas darbi
Veicam daudzdzīvokļu namu, biroju vai industriālo ēku dzelzsbetona paneļu šuvju hermetizāciju fasādēm. Šobrīd aiz vien vairāk tiek izmantoti saliekamie dzelzsbetona paneļi daudzdzīvokļu ēku būvniecībā Latvijā un tiem ir nepieciešams hermetizēt šuves, lai nodrošinātu ēku hermētiskumu. Mēs esam specializējušies visu veidu fasāžu izbūves darbos un tāpēc saviem klientiem piedāvājam veikt dzelzsbetona PREFAB paneļu jaunbūvju hermetizāciju.
Ventilējamā fasāde sastāv no vairākām komponentēm – siltinājuma slāņa, pretvēja slāņa, nesošā karkasa, gaisa šķirkārtas un apdares plāksnēm
Starppaneļu šuvju hermetizācija
Starppaneļu šuves veic svarīgu funkciju ēkas konstruktīvajā stabilitātē un ilgmūžībā. Dzelzsbetona paneļi kustas gan temperatūras iedarbības rezultātā, gan ēku ekspluatējot rodas dažādas vibrācijas un nelielas nobīdes, tāpēc ļoti liela nozīme ir paneļu šuvēm, jo tās uzņem šis deformācijas. Paneļu šuves tiek aizpildītas ar elastīgu auklu un hermētiķi, kas pasargā no plaisu veidošanās paneļu šuvēs.
Paneļu šuvju hermetizācija soli pa solim
Paneļu šuvju hermetizācijas process:
- Apseko šuvi un to iztīra, ja šuve ir ļoti dziļa, tad aizpilda ar akmens vati vai aizpūš ar putām
- Ievieto šuvē šuvju auklu
- Ievieto kondensāta izvadīšanas caurulītes

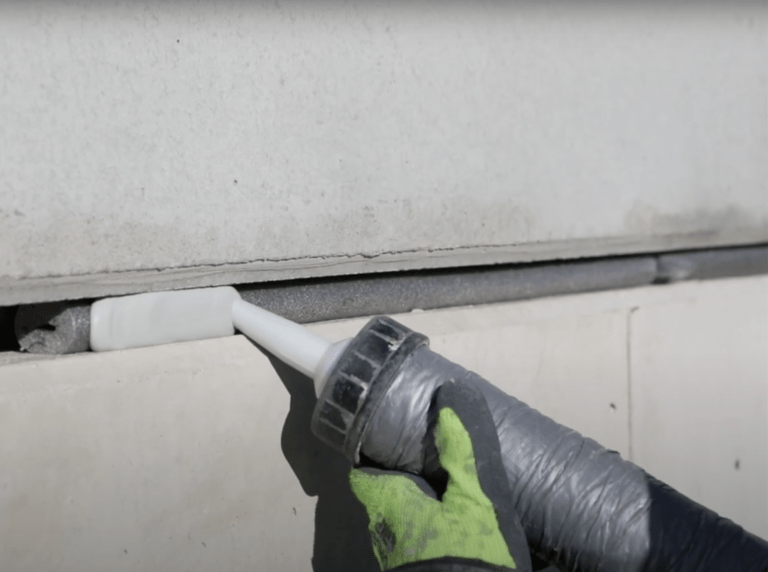

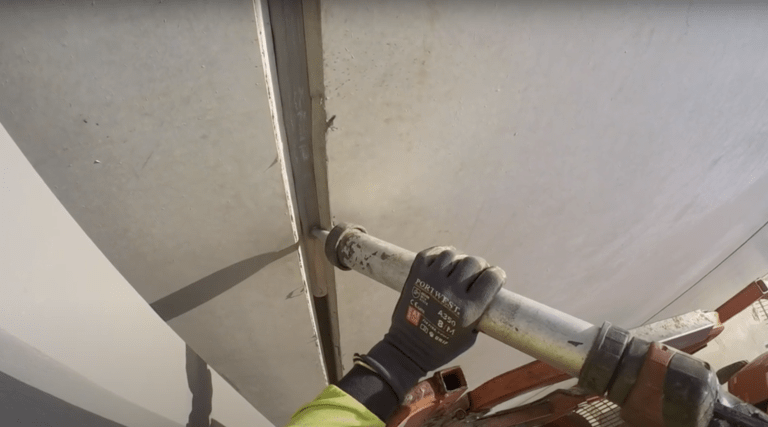

- Aizpilda šuvi ar hermētiķi

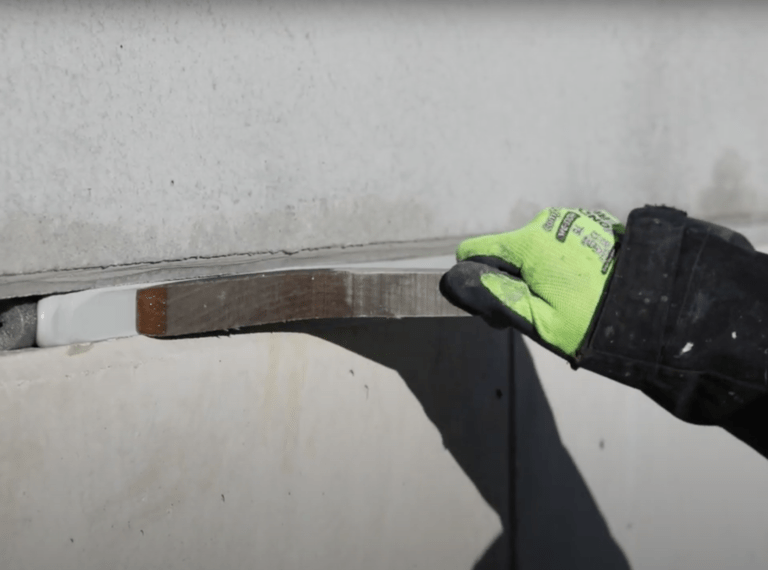

- Izlīdzina hermētiķi, lai šuve būtu gluda
Pirms starppaneļu šuvju hemetizācijas ir nepieciešams sasgatavot instrumentus:
- špakteļlāpsta
- ota
- elektriskā vai rokas hermētiķa pistole
- līmlenta
- nogludināšanas lāpstiņa vai švammīte

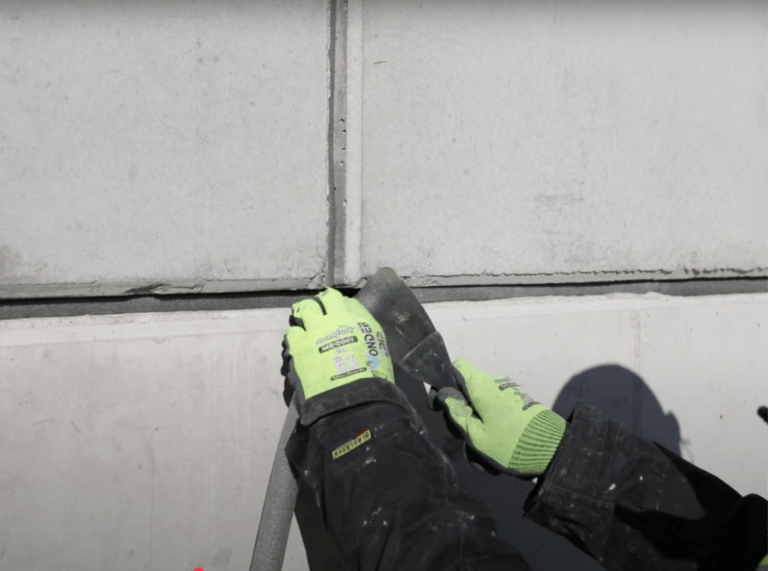

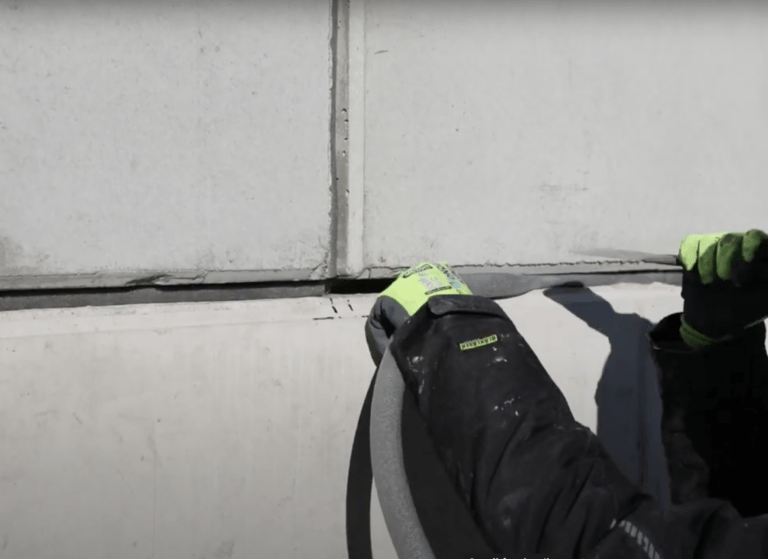

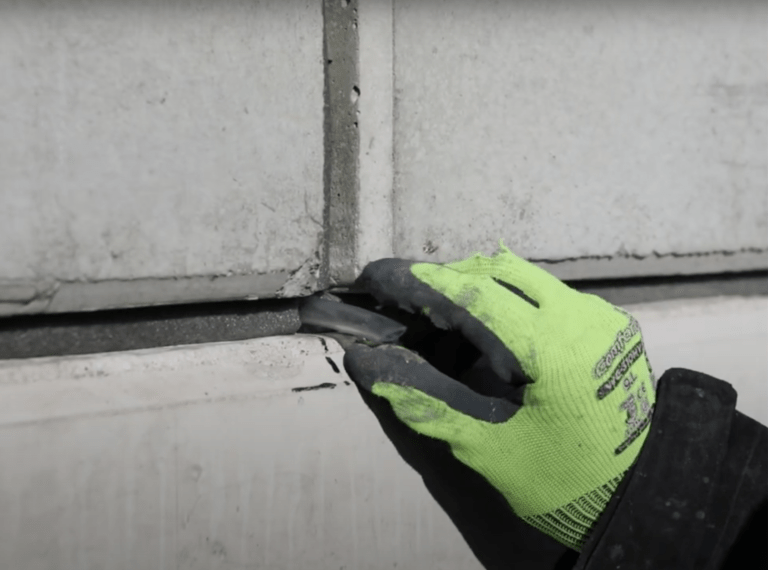

1. Paneļu šuvju iztīrīšana un aizdare ar auklu
1. Pirms paneļu šuvju aizpildīšanas šuves ir nepieciešams atbrīvot no nevēlamiem celtniecības atkritumiem. Ja šuve ir ļoti dziļa un iekšā veidojas gaisa kabata, kas var radīt aukstuma tiltu panelī, tad pēc šuves apsekošanas to aizpilda ar akmens vati vai siltinājuma putām. Tikai pēc tam uzsāk politelēna blīvēšanas auklas iestrādi paneļa šuvēs.

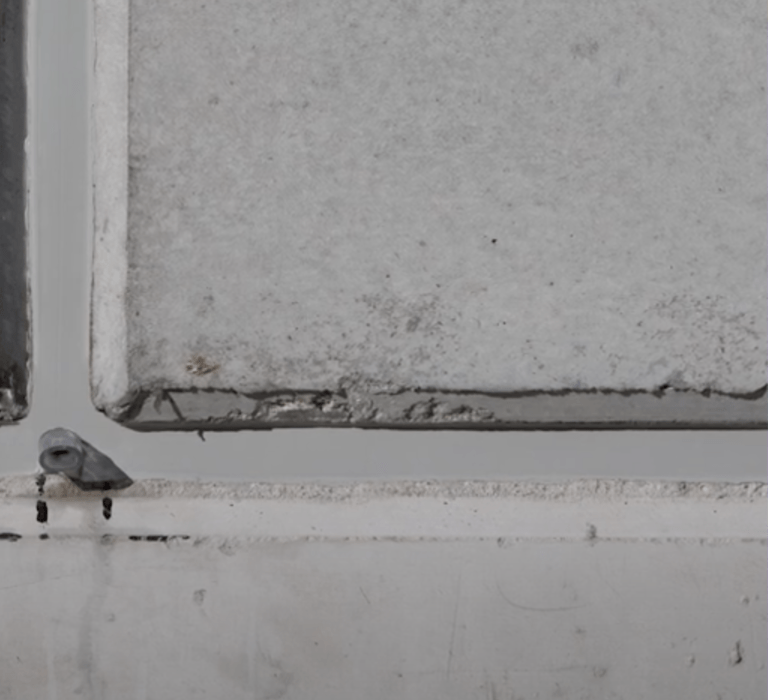

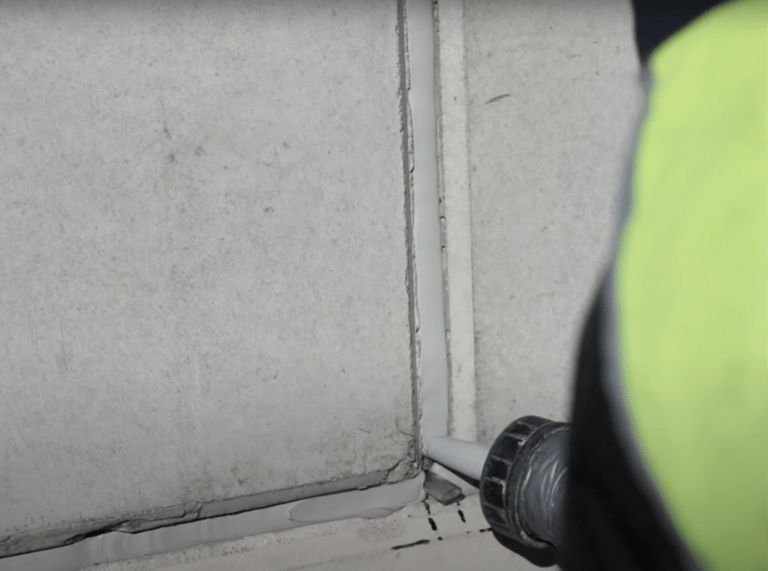

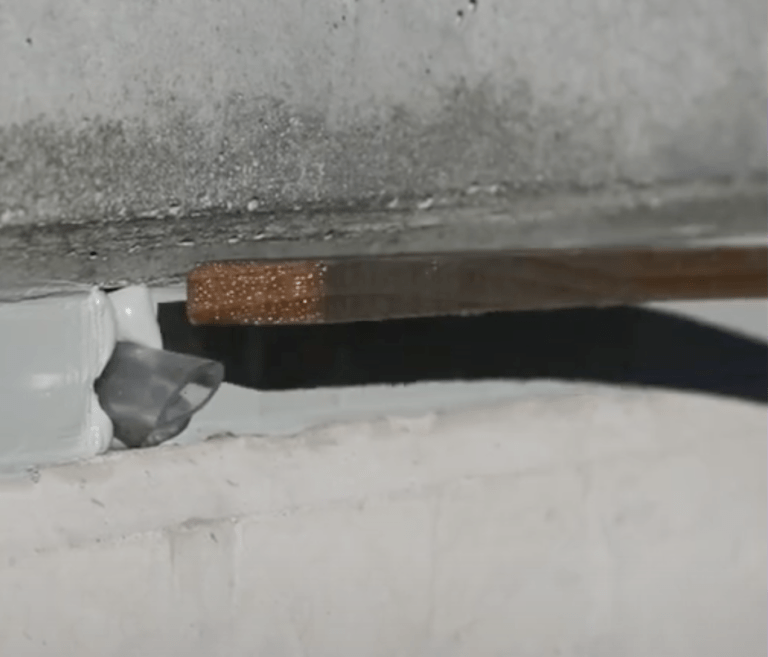

2. Iestrādājot politelēna blīvēšanas auklu šuvē nepieciešams ievērot, lai tā nesaskarās ar vates pildījumu, starp vates un auklas pildījumu atstāt vismas 2cm gaisa spraugu. Paneļu šuvju krustpunktos iestrādāt PVC vēdināšanas caurulītes, kas palīdz kondensātam, kas rodas starp paneļiem, vēdināties un tikt izvadītam. Ja paneļi ir gari, tad caurulītes nepieciešams iestrādāt ik pēc 2-3 metriem.
2. Paneļu šuvju hermetizācija

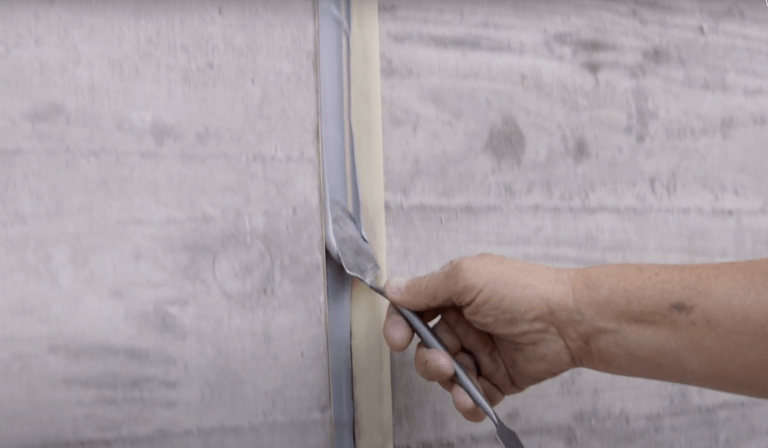

1. Pirms paneļu hermetizācijas veikt paneļu sānu virsmu gruntēšanas darbus, lai hermētiķim būtu labāka adhēzija. Jāatceras, ka dažādām virsmām ir dažādi hermētiķi, katrai virsmai ir jāpiemklē atbilstošākais. Ja vēlas, lai starppaneļu šuvju hermētiķis būtu vizuāli taisnā līnijā un to prasa dizains, tad pirms hermētiķa iestrādes abos sānos gar šuvi nepieciešams uzlīmēt līmlentu.
2. Kad hermētiķis ir iestrādāts paneļu šuvē, tad uzreiz ir nepieciešams to nolīdzināt ar rokas instrumentu. Starppaneļu šuvju hermetizāciju nevar veikt gaisa temperatūrā, ja tā ir mazāka par +5 grādiem pēc celsija, kā arī hermetizāciju nav ieteicams veikt nokrišņu laikā un uz mitrām virsmām. Hermētiķa izlīdzināšanu veic vai ar speciālu lāpstiņu vai švammīti.
